Contraloría: UNICA gastó más de S/ 54 millones sin planificación

Daniel Bravo Dextre – Laboratorios de Ingeniería Civil no funcionan por falta de electricidad La Contraloría General de la República -CGR- alertó a la Alta Dirección de la Universidad Nacional “San Luis Gonzaga” que los nuevos laboratorios de hidráulica y estructuras implementados como parte del mejoramiento académico de la Facultad de Ingeniería Civil no están…

Daniel Bravo Dextre

– Laboratorios de Ingeniería Civil no funcionan por falta de electricidad

La Contraloría General de la República -CGR- alertó a la Alta Dirección de la Universidad Nacional “San Luis Gonzaga” que los nuevos laboratorios de hidráulica y estructuras implementados como parte del mejoramiento académico de la Facultad de Ingeniería Civil no están operativos por falta del sistema de electrificación que garantice su funcionamiento.

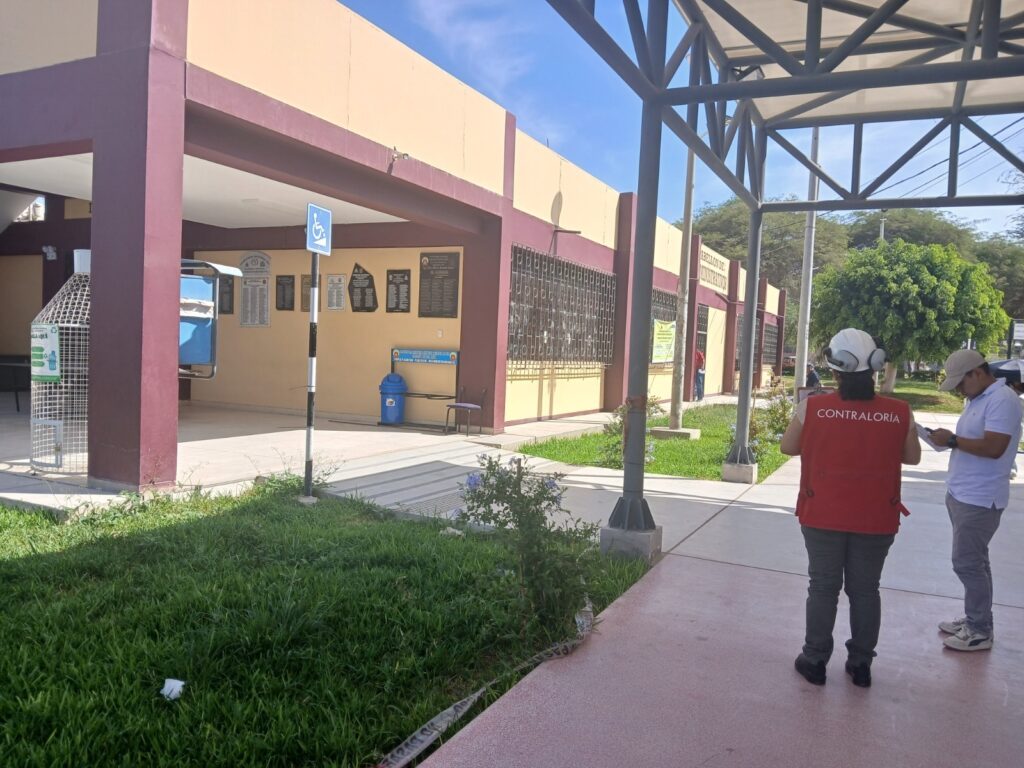

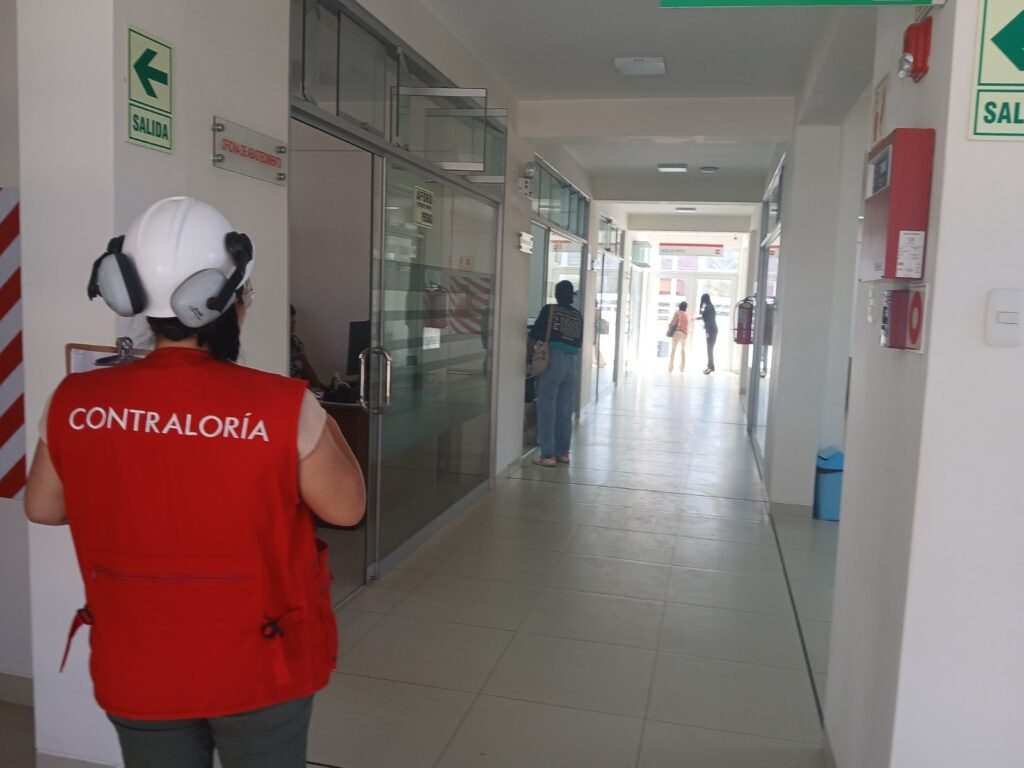

En el Informe de Control Concurrente N° 006-2026-OCI/0208-SCC, cuyo periodo de evaluación comprende del 20 al 24 de abril pasado, se señala que en febrero del presente año se recepcionó parcialmente la obra que tiene un costo de más de 54 millones de soles y un avance acumulado del 90.5%. Sin embargo, estaba pendiente la entrega de los nuevos laboratorios con su equipamiento hasta su puesta en funcionamiento.

También se menciona que, si bien la universidad cuenta con una subestación que abastece de electricidad a diversas facultades localizadas en la Ciudad Universitaria, “los equipos de los nuevos laboratorios requieren de mayor demanda de energía, lo que obliga a la implementación de un sistema de electrificación de mayor amplitud”. Refiere que actualmente dicho proyecto de electrificación está pendiente de aprobación por la empresa que brinda el suministro a la UNICA, o sea Electro Dunas.

Luego del respectivo visto bueno al proyecto, recién se continuaría con la elaboración del expediente técnico respectivo para luego pasar al proceso de selección del contratista y la ejecución del sistema de electrificación requerido. Todo este proceso demandaría un plazo de seis meses, aproximadamente, periodo en el que los nuevos laboratorios continuarían inoperativos.

De otro lado, la comisión de control también advirtió que está parcialmente en funcionamiento el nuevo pabellón de Laboratorio y, en el caso de Administración, no se estaría utilizando la totalidad del mobiliario y módulos adquiridos. Asimismo, el pabellón existente del sector 4, donde se realizaron trabajos de pintado, se encuentra cerrado.

El resultado de este informe de control concurrente fue comunicado al rector de la UNICA, Dante Calderón, con la finalidad de que efectúe las medidas preventivas y correctivas que correspondan, bajo responsabilidad.
