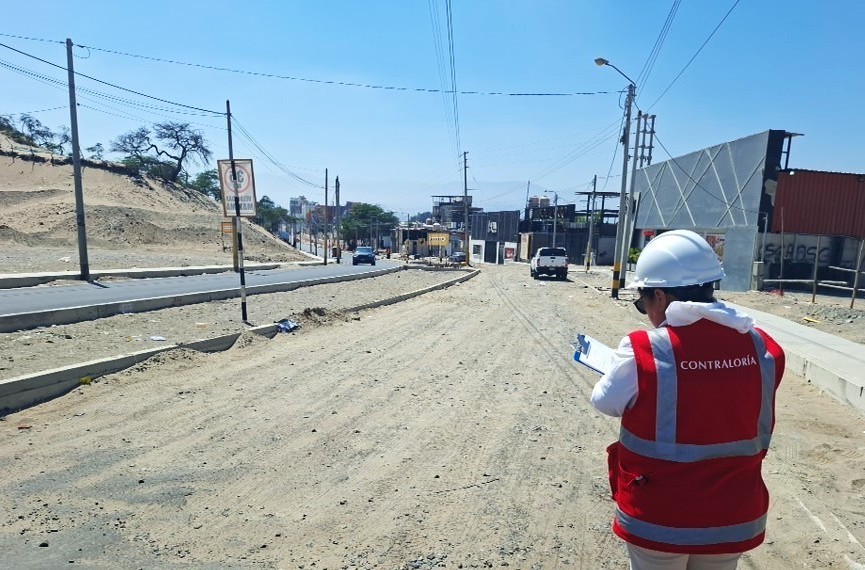

Contraloría alerta riesgos en ciclovía valorizada en S/ 44 millones ejecutada por el GORE Ica

– Informe identificó ocho situaciones adversas que podrían afectar el plazo, la calidad, la seguridad y la correcta ejecución del proyecto. La Contraloría General de la República en un reciente informe de control alertó sobre ocho situaciones adversas durante la ejecución de la obra de creación de la ciclovía comprendida entre las avenidas Cutervo y…

– Informe identificó ocho situaciones adversas que podrían afectar el plazo, la calidad, la seguridad y la correcta ejecución del proyecto.

La Contraloría General de la República en un reciente informe de control alertó sobre ocho situaciones adversas durante la ejecución de la obra de creación de la ciclovía comprendida entre las avenidas Cutervo y Huacachina, en el distrito de Ica. El proyecto, a cargo del Gobierno Regional de Ica, cuenta con una inversión de S/ 44´204,437.93.

De acuerdo con el Informe de Control Concurrente N.° 12042-2026-CG/GRIC-SCC, correspondiente al Hito de Control N.° 5, denominado “Ejecución de Obra – Valorización N.° 16”, se detectaron situaciones que podrían generar retrasos, afectar la calidad de los trabajos y comprometer la seguridad de los usuarios de la vía.

Observaciones

Entre las principales observaciones figura la falta de acciones oportunas para el saneamiento y liberación del terreno ubicado en la avenida Huacachina, lo que viene generando retrasos en partidas de la ruta crítica y podría ocasionar una ampliación del plazo de ejecución.

Asimismo, la Contraloría advirtió que la carpeta asfáltica del tramo I-B presenta un ancho y espesor inferiores a los establecidos y que no cuenta con controles de calidad que acrediten su cumplimiento, pese a haber sido valorizada. Esta situación podría afectar su calidad y durabilidad y generar el reconocimiento de trabajos que posteriormente requieran correcciones.

Deficiencias en la ejecución

El informe también identificó deficiencias en la construcción y ausencia de rampas en determinadas intersecciones viales, lo que podría restringir la transitabilidad peatonal. A ello se suma que la entidad privada supervisora habría otorgado conformidad a metrados correspondientes a partidas que no habían sido ejecutadas.

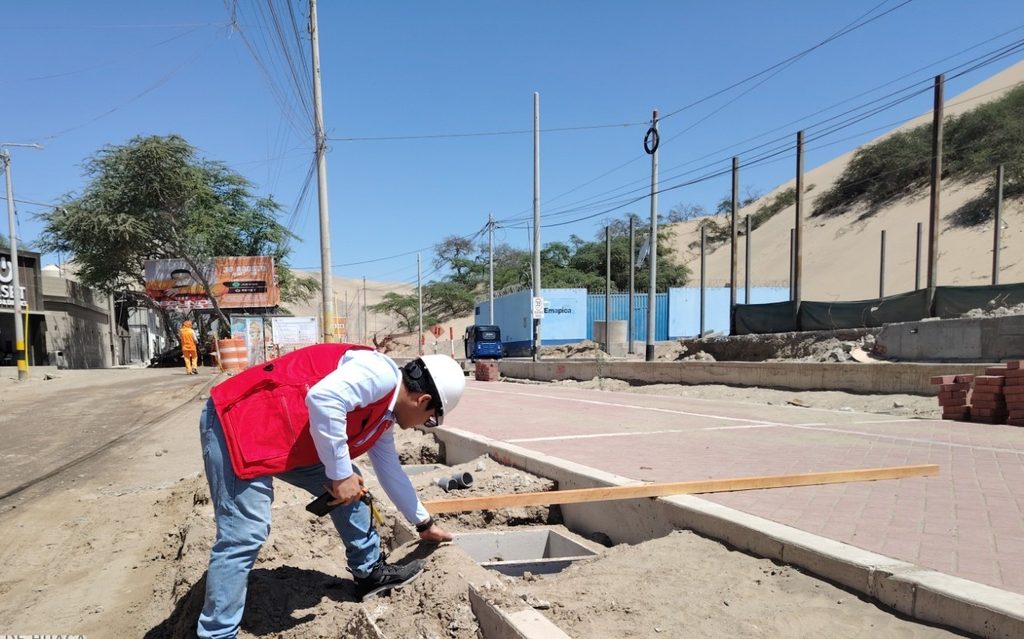

Otro de los puntos observados corresponde al sardinel de la berma central, cuya armadura presentaría una colocación inadecuada, además de falta de compactación del terreno y diferencias entre los niveles ejecutados y los establecidos en el diseño. Según el órgano de control, estas condiciones podrían afectar su calidad, durabilidad y funcionalidad.

Riesgos

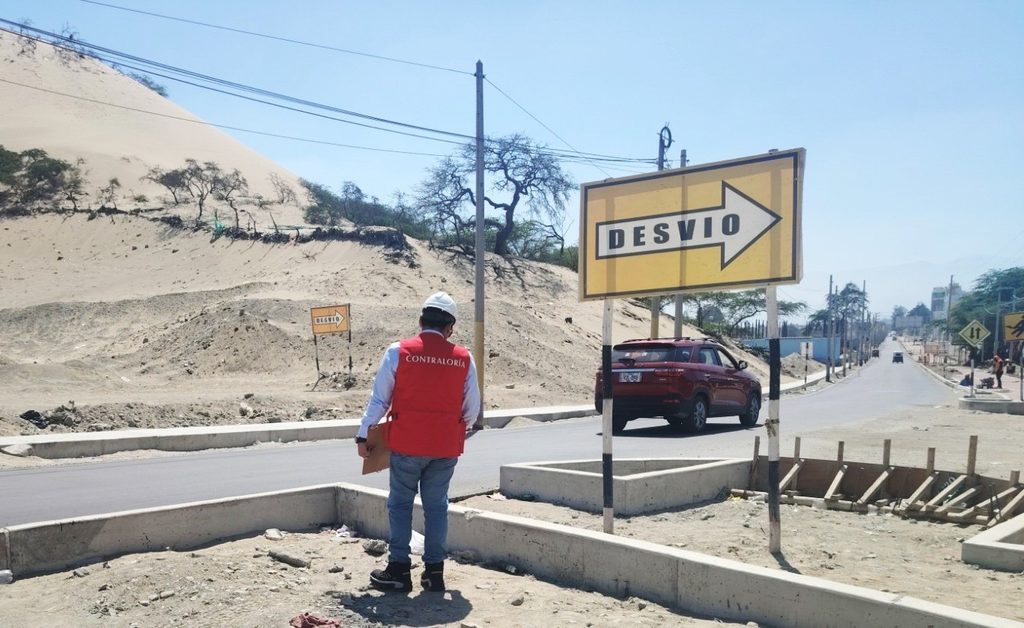

La Contraloría también alertó sobre el diseño geométrico del tramo final de la avenida Huacachina, donde se considera una abertura de retorno próxima a un tramo curvo y a una intersección vial, además de una reducción de cuatro a dos carriles. Esta configuración podría afectar la seguridad y fluidez del tránsito.

En materia administrativa y financiera, se advirtió que el Gobierno Regional de Ica no habría solicitado oportunamente la emisión del Certificado de Inversión Pública Regional y Local – Tesoro Público (CIPRL) correspondiente al avance trimestral de enero a marzo de 2026. Esta situación podría ocasionar la suspensión de la ejecución, el reconocimiento de mayores gastos generales y, eventualmente, la resolución del convenio de inversión.

Finalmente, se identificó la falta de implementación de semáforos provisionales y deficiencias en el control del tránsito durante la ejecución de los trabajos, así como problemas relacionados con la reposición y nivelación de cajas de registro, situaciones que podrían poner en riesgo a trabajadores y usuarios de la vía.

Dato

El informe fue elaborado en el periodo comprendido entre el 20 y el 26 de agosto de 2026, y fue comunicado al titular de la entidad ejecutora para que adopte las acciones preventivas o correctivas que correspondan. (GFC)
